【辉隆·淮上印】项目进度速递
发布日期:2020-11-29 浏览次数:1099
斗严寒、战风雨,景秀淮居项目加强施工管理、采取技术措施克服风雨影响推动项目建设进度,截止11月29日项目建设进度如下:

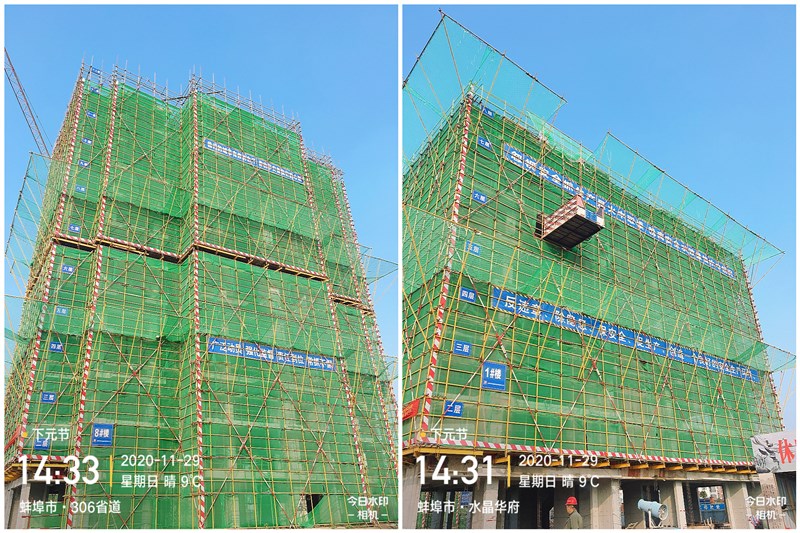

1、单体楼区域:2#楼第8层顶混凝土浇筑完成,3#楼第7层墙柱钢筋绑扎完成,8#、9#楼第12层墙柱钢筋绑扎完成,12#、13#楼第4层墙柱钢筋绑扎完成,15#楼第5层墙柱钢筋绑扎完成。
2、地下室区域:1#、2#区域顶板混凝土浇筑完成,3#区域顶板钢筋绑扎中,4区顶模板支设中,5区底板混凝土浇筑完成,6区底板钢筋绑扎中,7区防水施工中,8#、9#、12#区域防水保护层浇筑完成,10#、11#区域垫层浇筑完成,13#、14#区域完成60%垫层浇筑。
蚌埠项目部 汤墩宏
2020年11月29日
