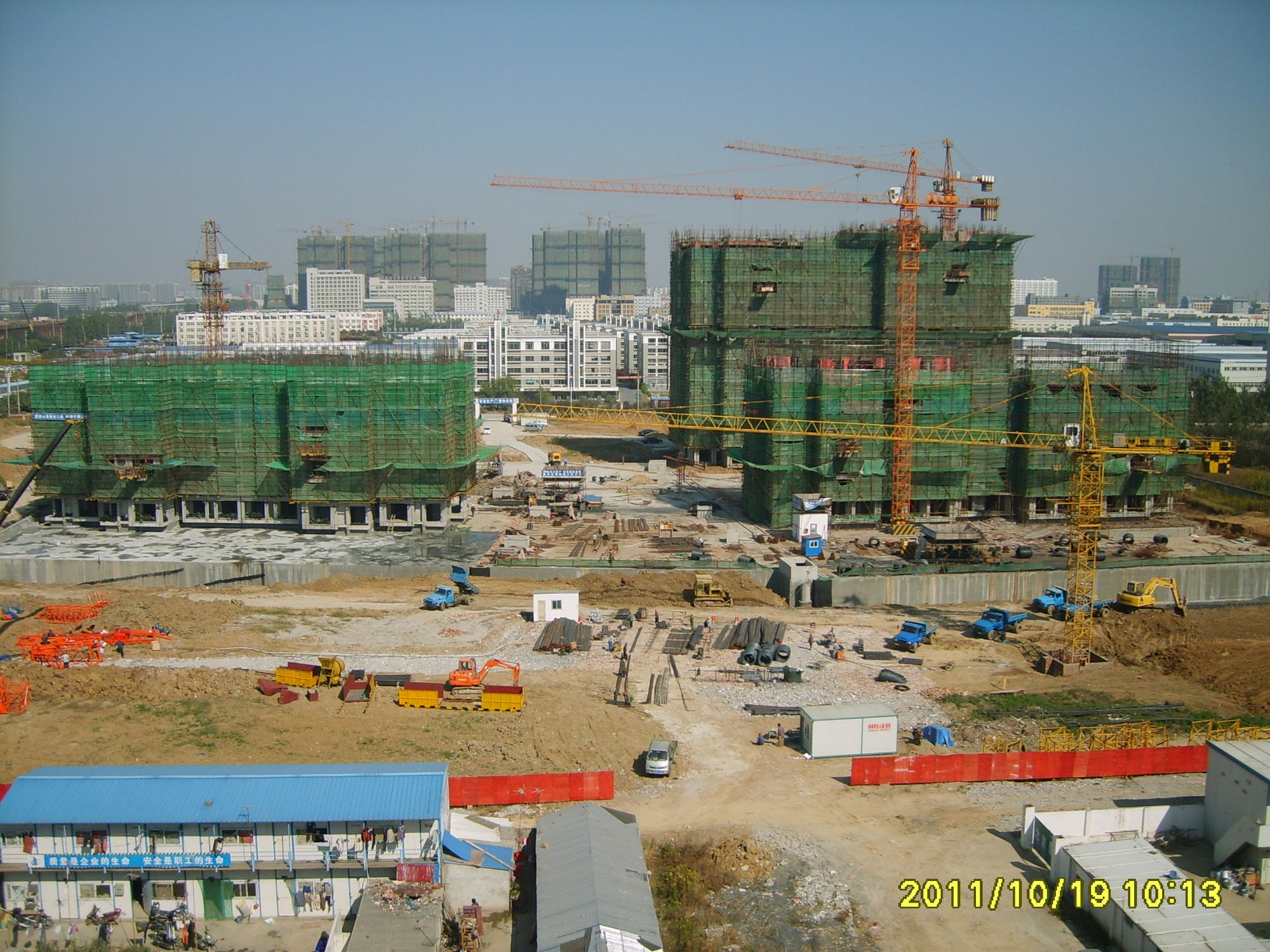

2011年10月“皖都徽韵”项目B区施工现场进度概览

发布日期:2011-10-24 浏览次数:3091

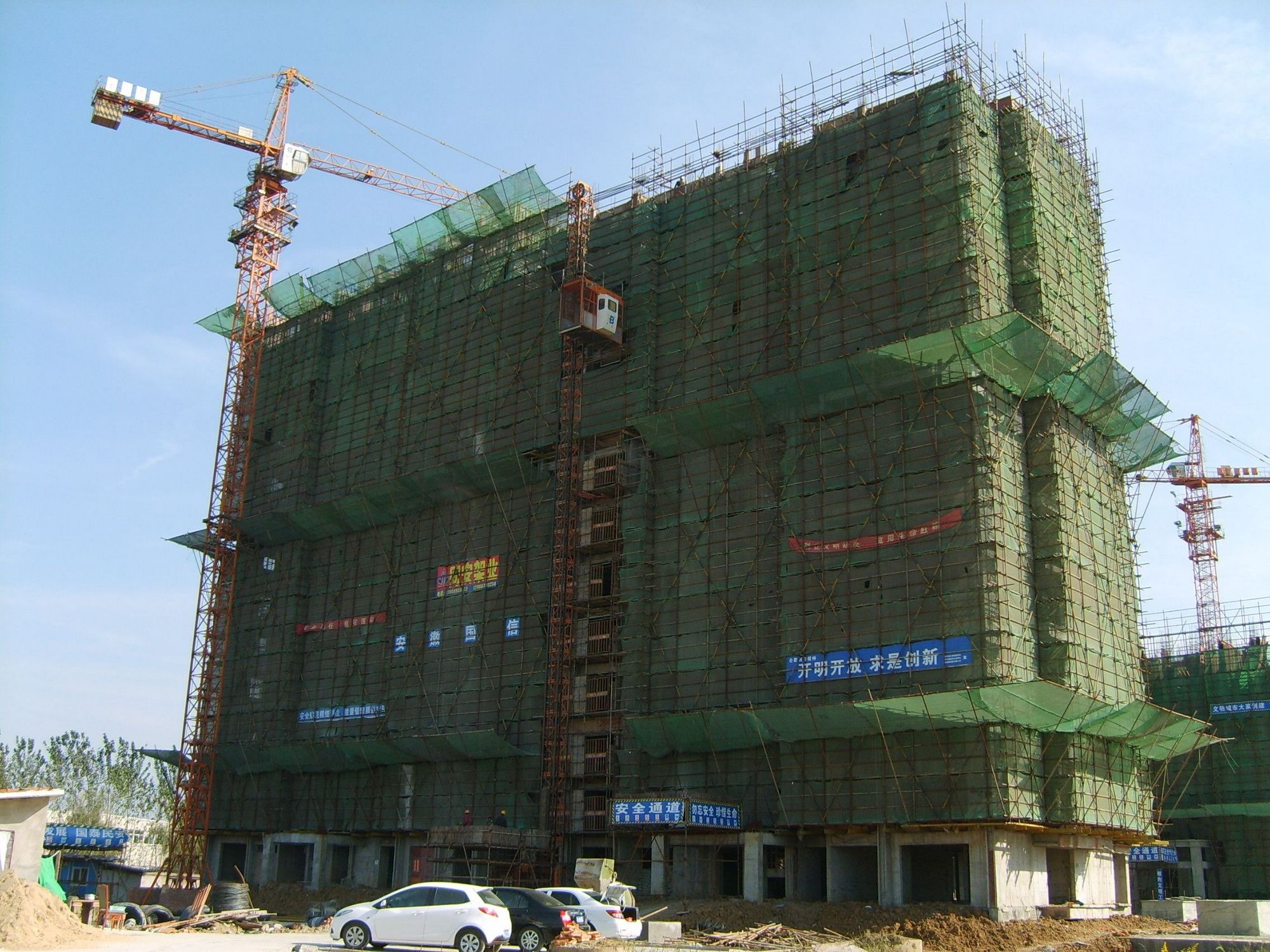

当前,“皖都徽韵”项目B区各项工作进展顺利:I标段(9#~12#、地下车库)各栋主楼全部进入标准层施工;地下车库已完成整体结构封顶,部分区域开始进行顶板防水施工。
本月18号,B区II标段7#、8#楼开始基础土方开挖,目前8#楼基槽已开挖完成,待验槽后进行基础垫层砼浇筑;7#楼正在进行基槽土方挖运,II标段塔吊已安装并完成调试。
随着项目的全面展开,各标段总包单位陆续进场施工,我项目部要求各兄弟单位间要相互配合、互相借鉴,利用晴好天气,抢抓工程进度,确保在年前保质保量的完成目标计划。

 图/文:龚书祎
2011年10月21日



当前,“皖都徽韵”项目B区各项工作进展顺利:I标段(9#~12#、地下车库)各栋主楼全部进入标准层施工;地下车库已完成整体结构封顶,部分区域开始进行顶板防水施工。
本月18号,B区II标段7#、8#楼开始基础土方开挖,目前8#楼基槽已开挖完成,待验槽后进行基础垫层砼浇筑;7#楼正在进行基槽土方挖运,II标段塔吊已安装并完成调试。
随着项目的全面展开,各标段总包单位陆续进场施工,我项目部要求各兄弟单位间要相互配合、互相借鉴,利用晴好天气,抢抓工程进度,确保在年前保质保量的完成目标计划。

 图/文:龚书祎
2011年10月21日

皖都徽韵B区施工现场进度概览

12#楼:西单元13层顶梁板钢筋绑扎、东单元14层墙柱钢筋绑扎

11#楼:六层顶梁板钢筋绑扎

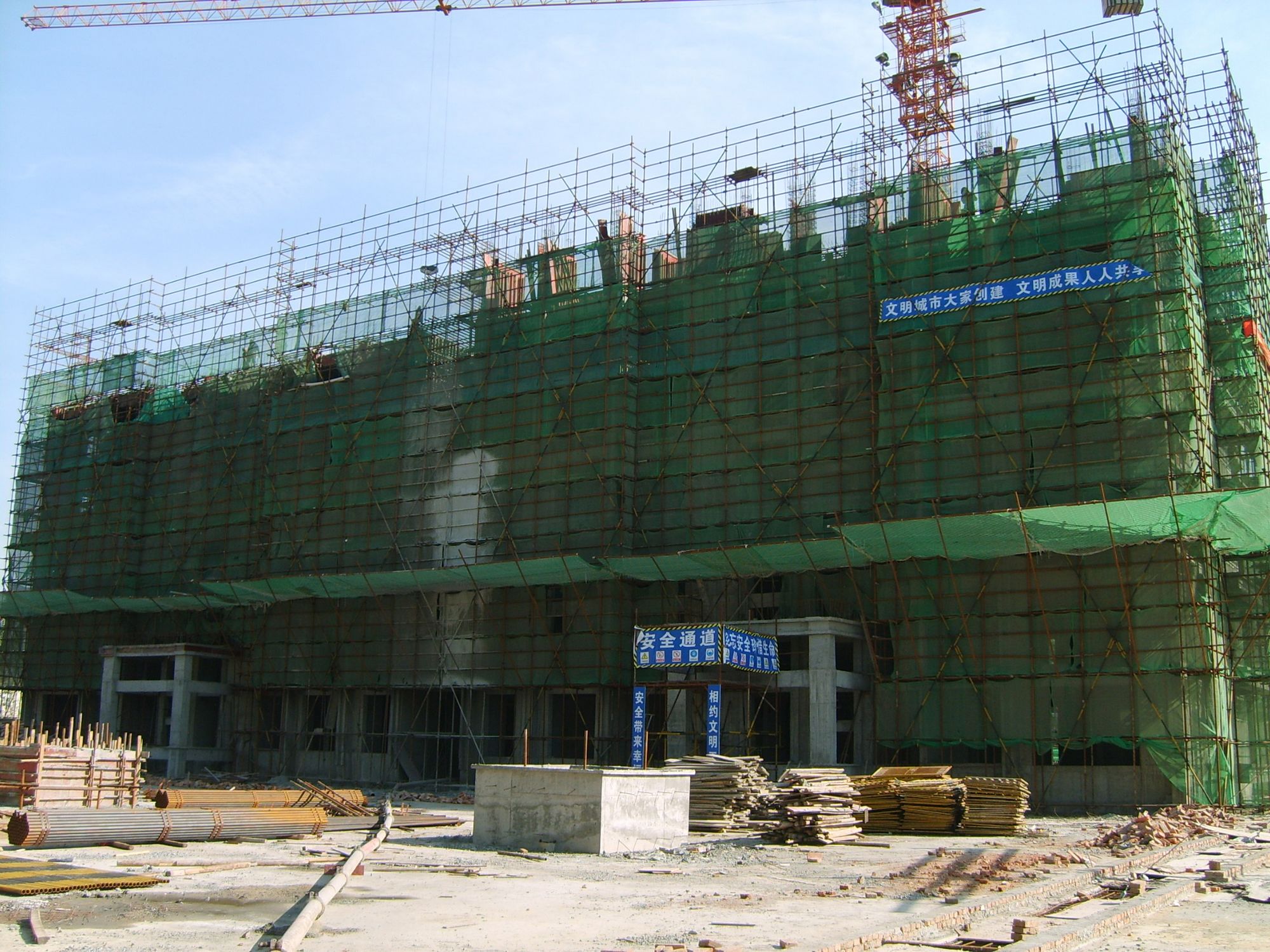

10#楼:东单元六层顶梁板钢筋绑扎、西单元七层墙柱钢筋绑扎

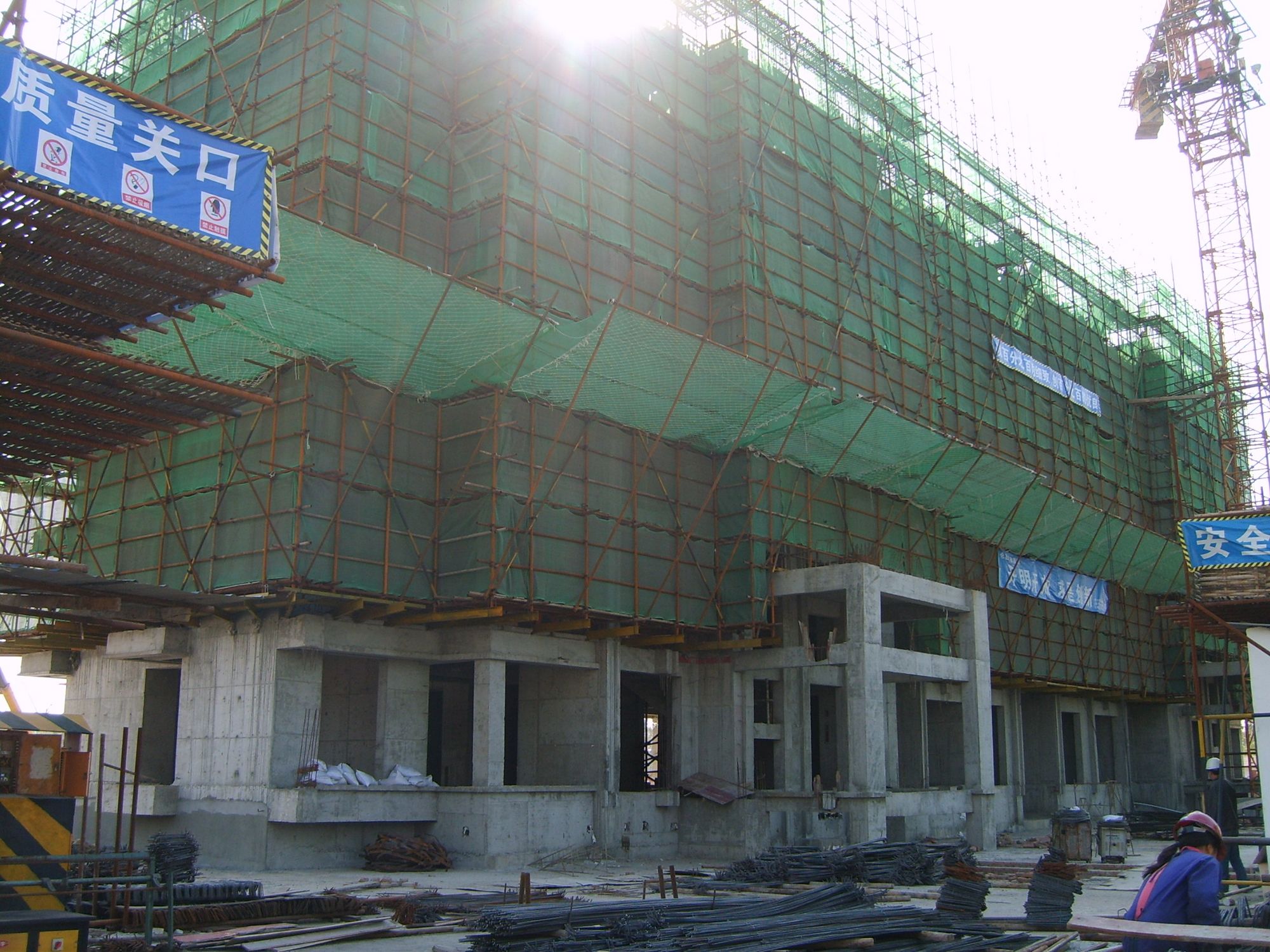

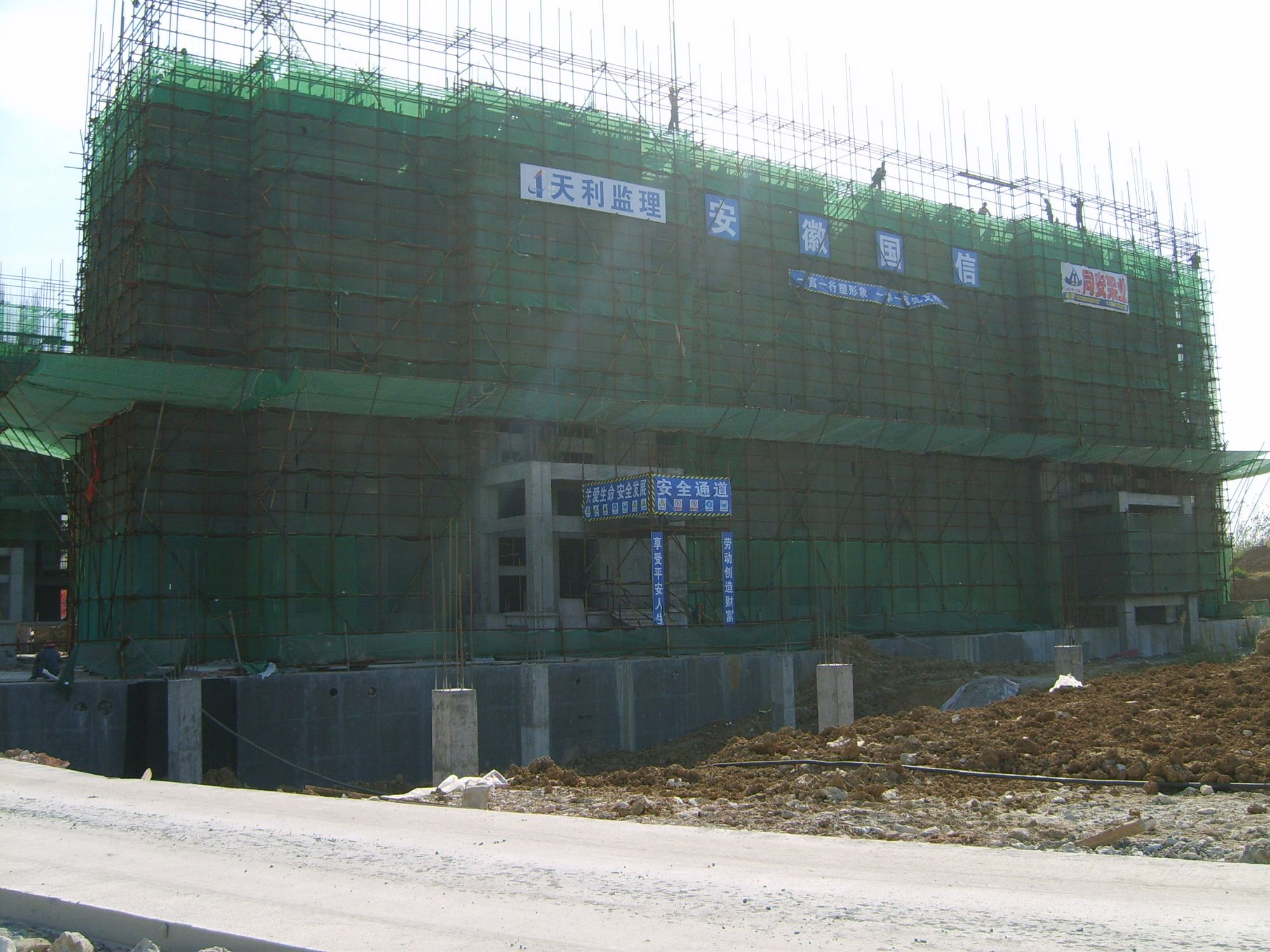

9#楼:七层墙柱钢筋绑扎、模板安装

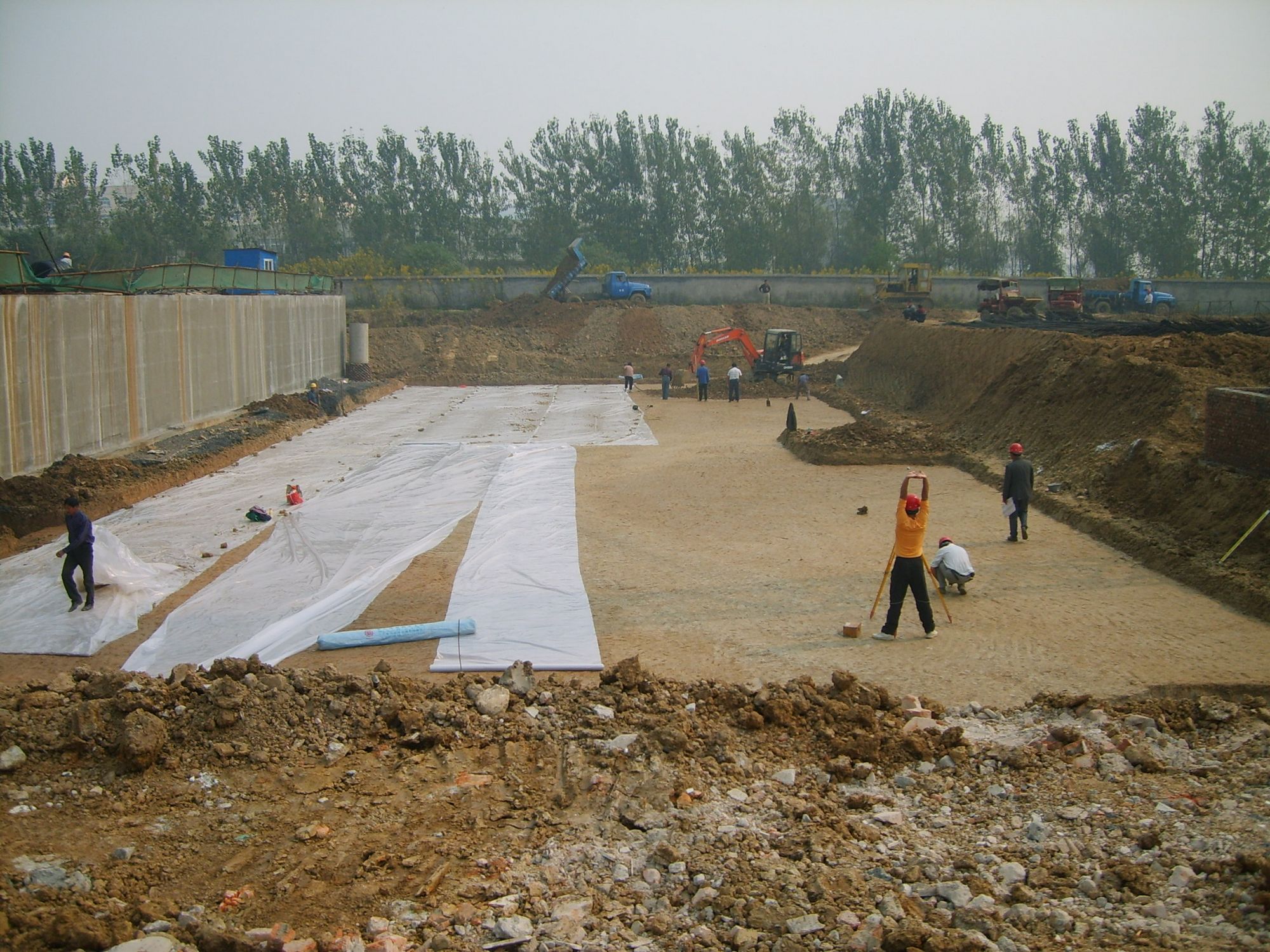

8#楼:基槽土方开挖完成、待验收

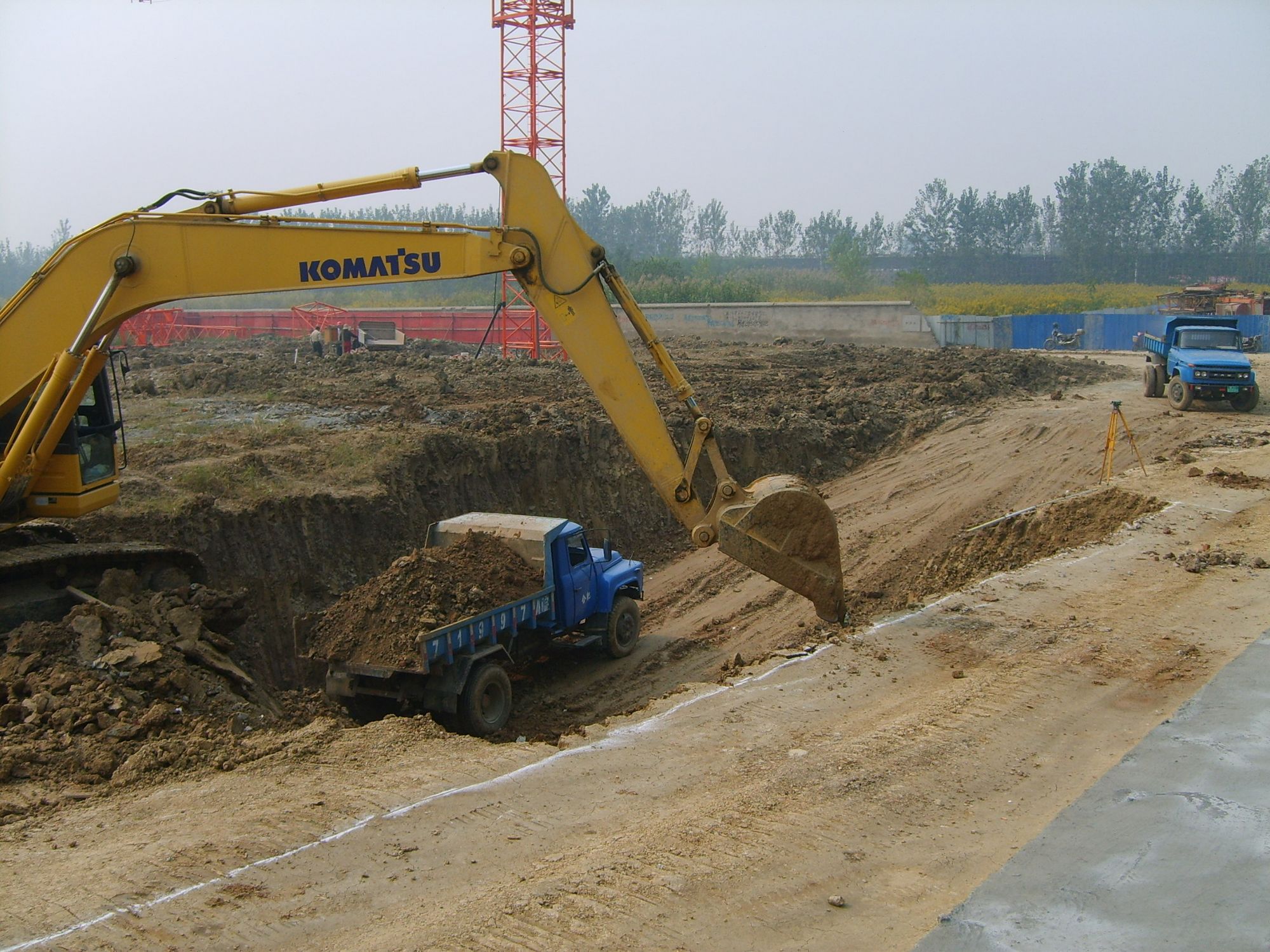

7#楼:基槽土方开挖

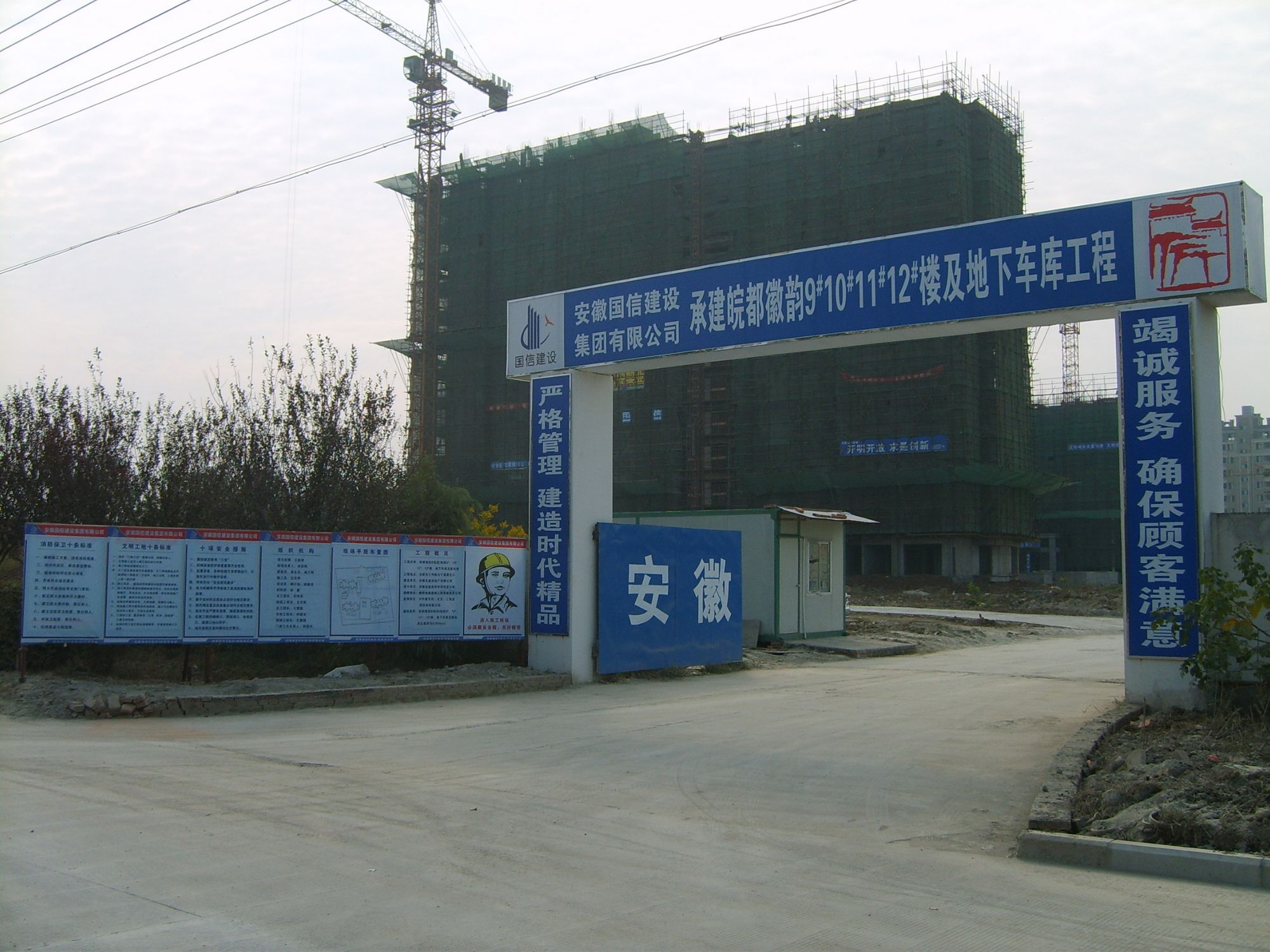

B区I标段由安徽国信建设集团有限公司承建

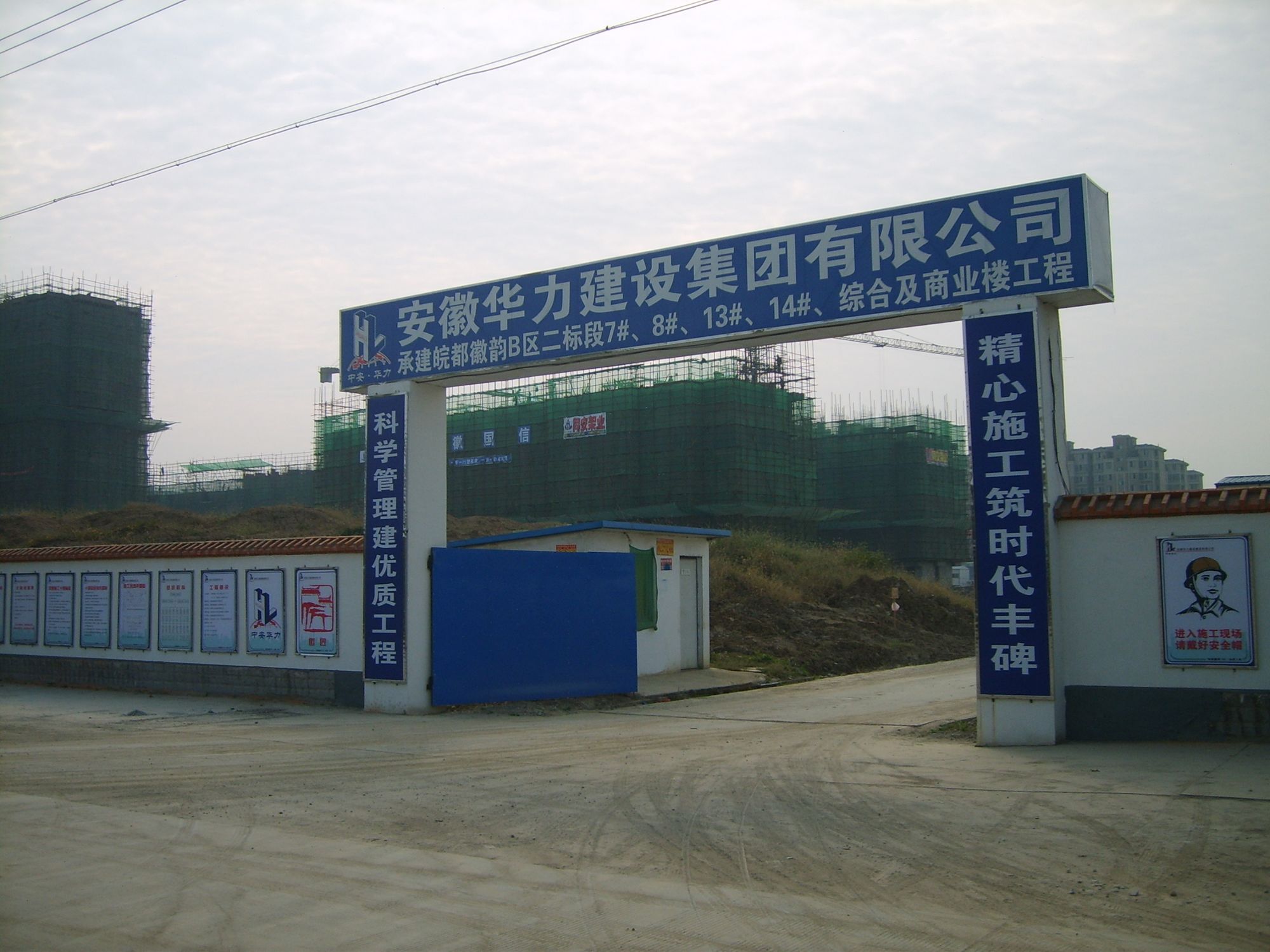

B区II标段由安徽华力建设集团有限公司承建
