2011年7月“皖都徽韵”项目B区施工现场进度概览

发布日期:2011-7-25 浏览次数:2634

当前,“皖都徽韵”项目BI标段各施工作业面已进入全面施工状态:9#楼~12#楼开始标准层施工,地下车库第13施工段已完成结构封顶。受近期雨水天气影响,地下车库第45施工段进度略显滞后,我项目部要求施工单位在确保质量和安全的前提下,利用晴好天气,抢抓地下车库剩余施工段的进度,确保在八月中上旬完成整个地下车库的结构封顶。
    地下车库第四施工段由于与12#楼紧邻,高低落差过大,我项目部要求施工单位合理安排施工计划,交叉作业时做好各项安全防护措施,避免乱扔乱抛,要求现场施工单位安全员和监理人员每天将此处作为安全巡查重点,及时消除安全隐患、杜绝安全事故。
    考虑到当前正值高温炎热季节,我项目部要求施工单位现场配备防暑降温药物并将防暑降温药物发放到每位工人手中;完善防暑应急预案措施、合理调整工作时间、尽量避开高温时间段作业,将防暑降温措施真正落实到位。



 /文:龚书祎
2011722




当前,“皖都徽韵”项目BI标段各施工作业面已进入全面施工状态:9#楼~12#楼开始标准层施工,地下车库第13施工段已完成结构封顶。受近期雨水天气影响,地下车库第45施工段进度略显滞后,我项目部要求施工单位在确保质量和安全的前提下,利用晴好天气,抢抓地下车库剩余施工段的进度,确保在八月中上旬完成整个地下车库的结构封顶。
    地下车库第四施工段由于与12#楼紧邻,高低落差过大,我项目部要求施工单位合理安排施工计划,交叉作业时做好各项安全防护措施,避免乱扔乱抛,要求现场施工单位安全员和监理人员每天将此处作为安全巡查重点,及时消除安全隐患、杜绝安全事故。
    考虑到当前正值高温炎热季节,我项目部要求施工单位现场配备防暑降温药物并将防暑降温药物发放到每位工人手中;完善防暑应急预案措施、合理调整工作时间、尽量避开高温时间段作业,将防暑降温措施真正落实到位。



 /文:龚书祎
2011722

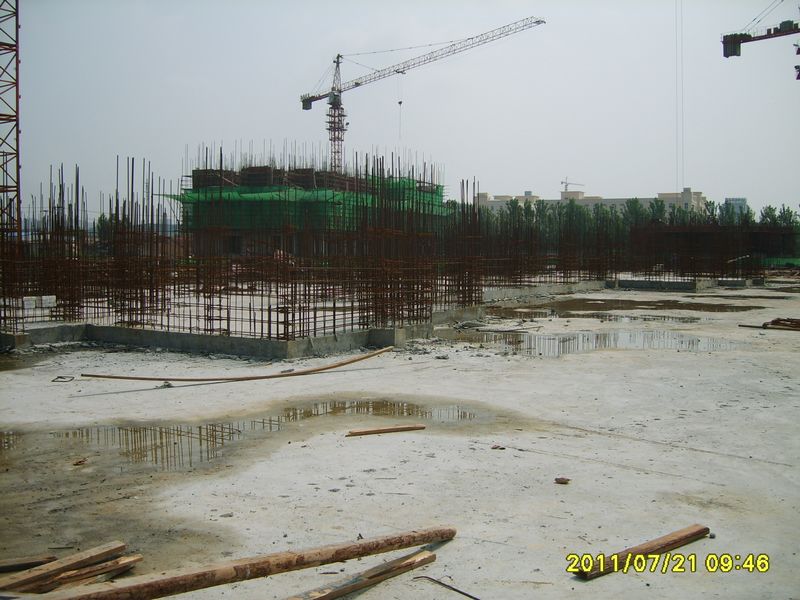

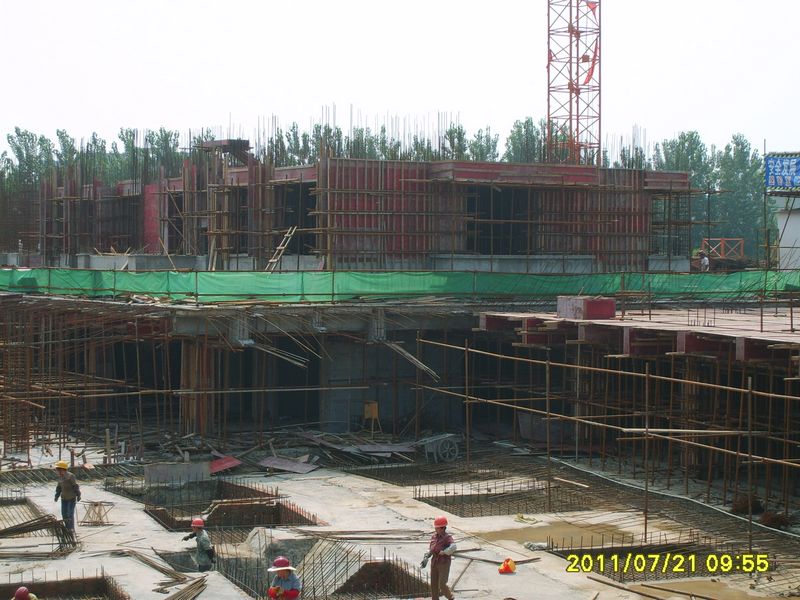

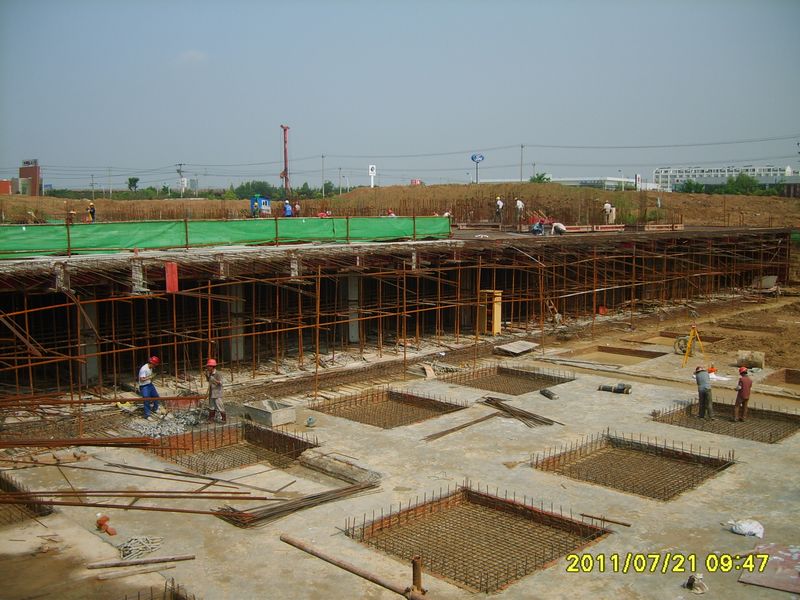

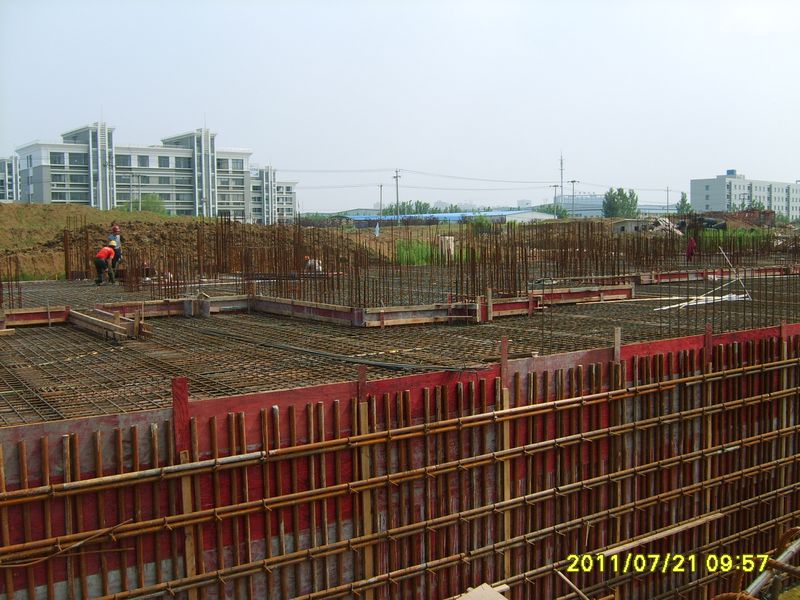

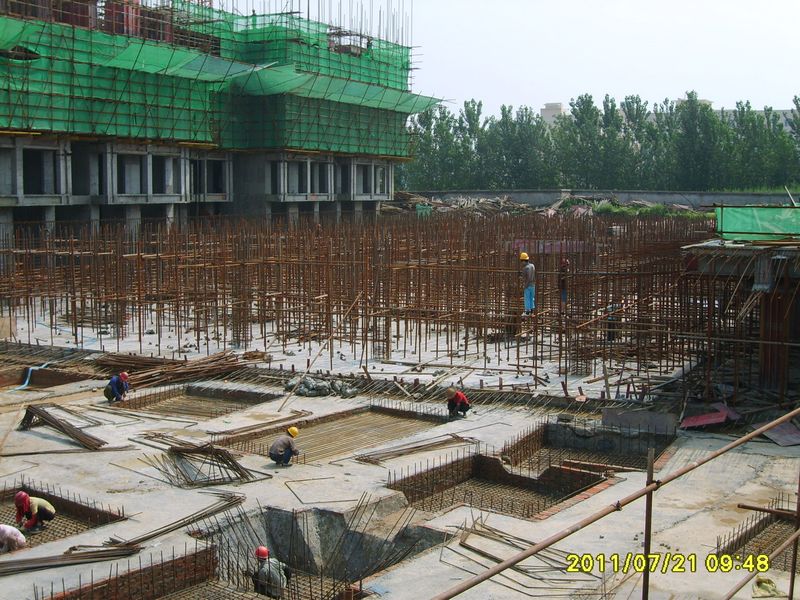

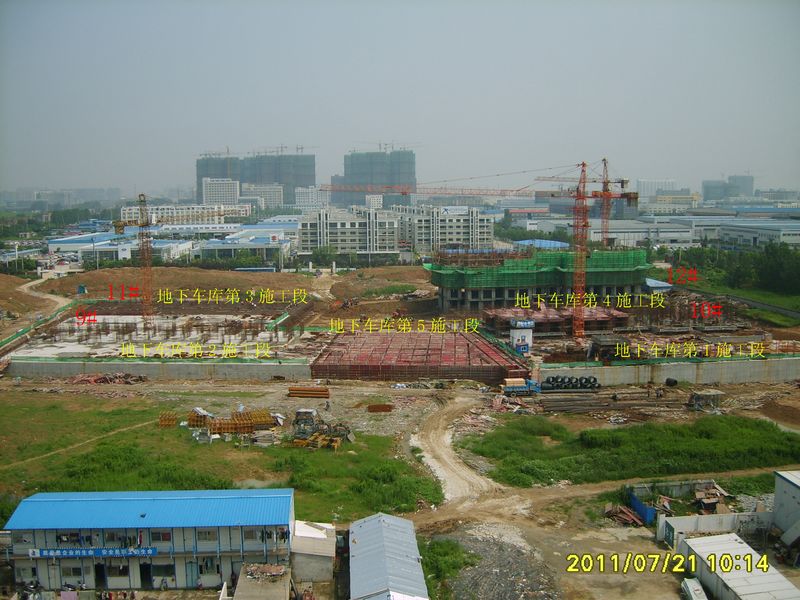

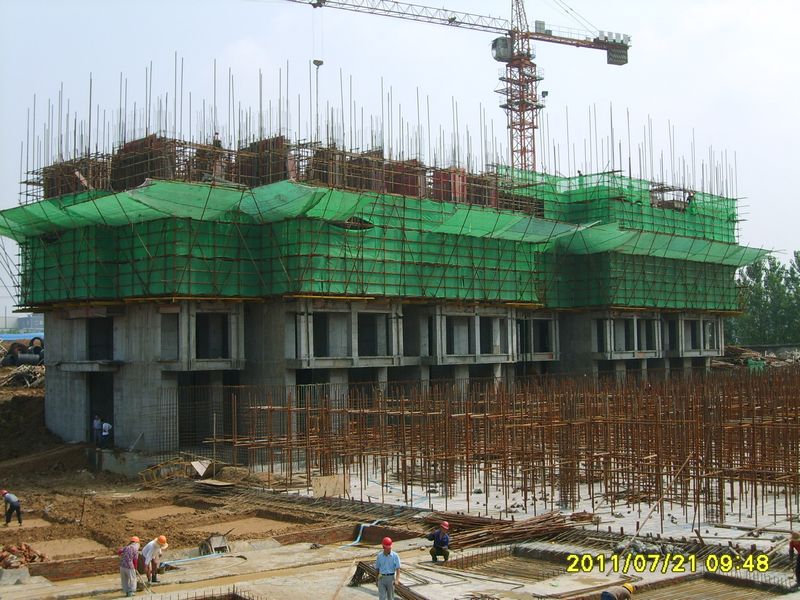

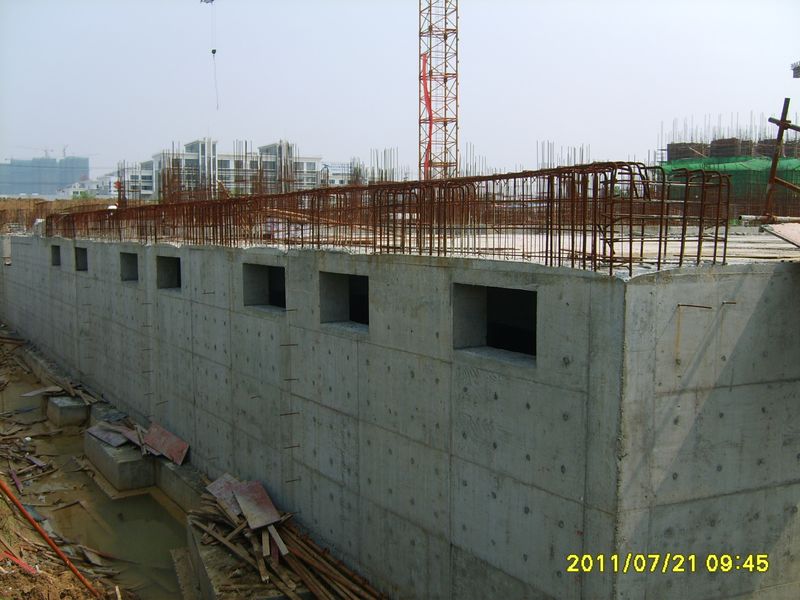

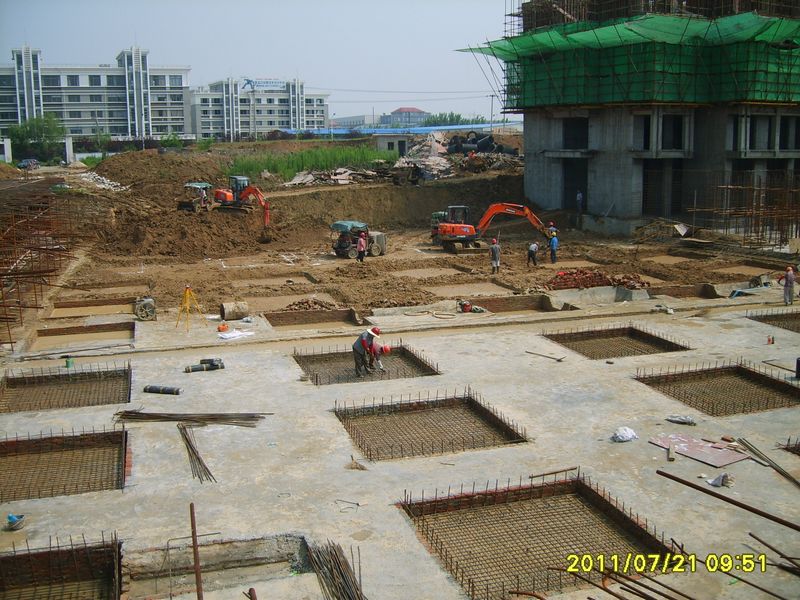

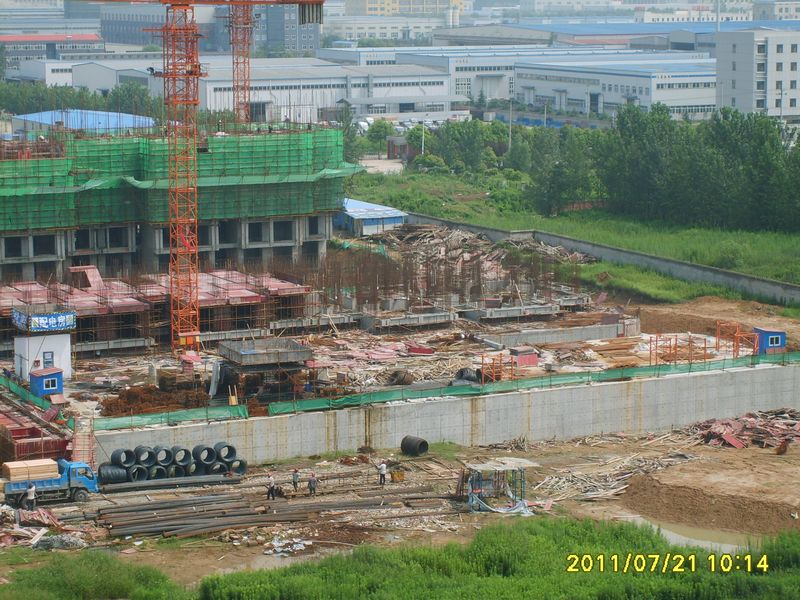

(1)皖都徽韵B区施工现场进度概览(7月份)

(2)12#楼:西单元三层墙柱、东单元四层梁板钢筋绑扎

(3)11#楼:-1.1米以下钢筋绑扎完成

(4)10#楼:一层模板安装、待浇筑砼

(5)9#楼:一层墙、柱钢筋绑扎

(6)地下车库第1施工段:已完成结构封顶

(7)地下车库第2施工段:已完成结构封顶

(8)地下车库第3施工段:顶板钢筋绑扎完成、待浇筑砼

(9)地下车库第4施工段:墙、柱钢筋绑扎

(10)地下车库第5施工段:清理基槽、完成基础垫层浇筑
